PRESSEARTIKEL

Schon vielfach wurde der Bürgerwindpark Altenrheine im Rahmen der lokalen Berichterstattung thematisiert. Auf dieser Seite finden Sie eine Auswahl der bereits erschienen Presseartikel rund um das Projekt.

2022

2020

2018

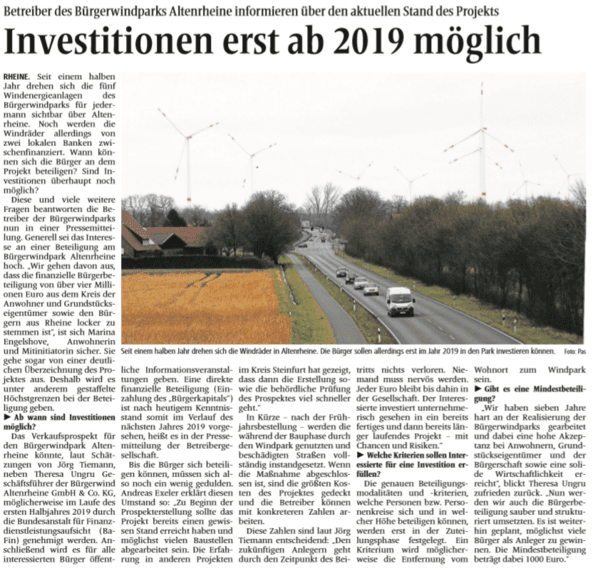

MÄRZ 2018: Investitionen erst ab 2019 möglich

Quelle: Münsterländische Volkszeitung, 6.3.2018, Monika Koch (Autor), © Altmeppen Verlag GmbH & Co. KG , alle Rechte vorbehalten

Seit einem halben Jahr sind unsere 5 Windkraftanlagen nun bereits in Betrieb, Beteiligungen seitens der Bürger und Bürgerinnen sind allerdings erst ab 2019 möglich - darüber informieren wir in der lokalen Presse.

2017

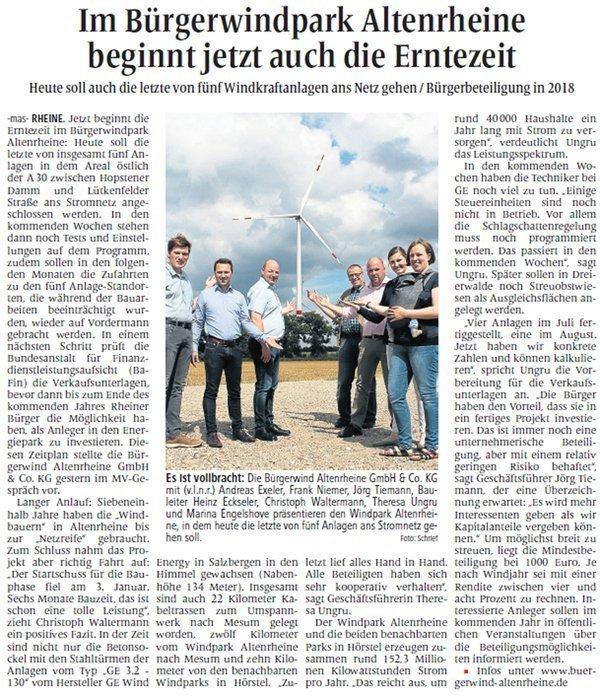

AUGUST 2017: Alle 5 Anlagen laufen jetzt.

Geschafft - noch im August 2017 ist die letzte der fünf Windenergieanlagen ans Netz gegangen. Eine echte Meisterleistung.

Damit haben wir einen riesigen Meilenstein unseres Projektes erreicht. Aber wir sind noch nicht am Ziel. Ein ganz entscheidender Baustein unserer Planungen fehlt noch - die finanzielle Bürgerbeteiligung.

Obwohl die Windenergieanlagen bereits in Betrieb genommen wurden, können wir, Initiatoren der Bürgerwind Altenrheine GmbH & Co. KG, zum jetzigen Zeitpunkt noch nicht sagen, wann genau die Bürgerinnen und Bürger aus Rheine und Umgebung ihr Kapital einlegen können. Nach dem derzeitigen Planungsstand gehen wir aber davon aus, dass frühestens Ende 2018 die Bürgerinnen und Bürger ihr Kapital einlegen können.

Ein möglichst früher Inbetriebnahmezeitpunkt ist für die spätere Wirtschaftlichkeit des Projekts von entscheidender Bedeutung. Dieser Zeitdruck ist auch der Grund, warum das Eigenkapital vorerst von den hiesigen Banken vorfinanziert wird und erst bei erfolgreichem Betrieb, das Eigenkapital von den Bürgern bereitgestellt wird.

Dass der Bau der Windenergieanlagen bereits vor Durchführung dieser finanziellen Bürgerbeteiligung beginnt, ist möglich durch die enge Zusammenarbeit der NLF Bürgerwind GmbH und der Bürgerwind Altenrheine GmbH & Co. KG mit den lokalen Banken sowie ein besonderes Merkmal unseres Bürgerwindkonzeptes im Kreis Steinfurt. Diese Vorgehensweise ist ein ganz wichtiger Baustein für eine verlässliche Beteiligungsmöglichkeit.

2016

DEZEMBER 2016

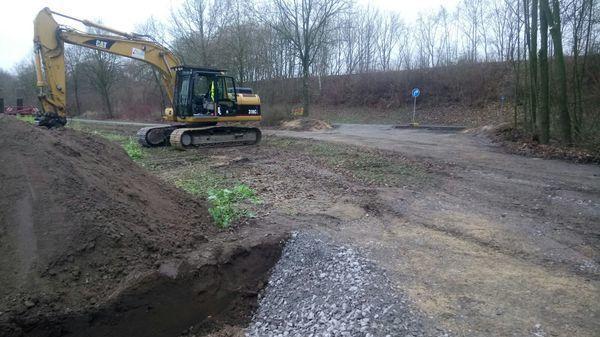

Einfahrt von der B481 auf die Baustraße zum Umspannwerk   (Foto: privat)

Am 19.12.2016 haben wir nach nunmehr fast 7-jähriger Planungszeit den Genehmigungsbescheid gemäß BImSchG zur Errichtung und zum Betrieb von 5 Windenergieanlagen des Typs GE 3.2-130 (mit einer Nabenhöhe von 134m, einem Rotordurchmesser von 130m und einer Nennleistung von je 3,2MW) im Altenrheiner Brook erhalten

Mitte Dezember 2016:Während die Arbeiten für die Ausgleichsmaßnahmen auf dem ehemaligen Militärflugplatz in Dreierwalde mit Hochdruck fortgesetzt werden, haben nun auch die Erdarbeiten für die Zuwegung und den Standort des Umspannwerks (UW) in Mesum begonnen, über das die Bürgerwindparks Altenrheine, Uthuisen und Lager Feld später gemeinsam in das Stromnetz einspeisen werden
